Стало известно, когда в Алматы планируется завершить ремонт тепловых сетей, сообщает Bizmedia.kz.

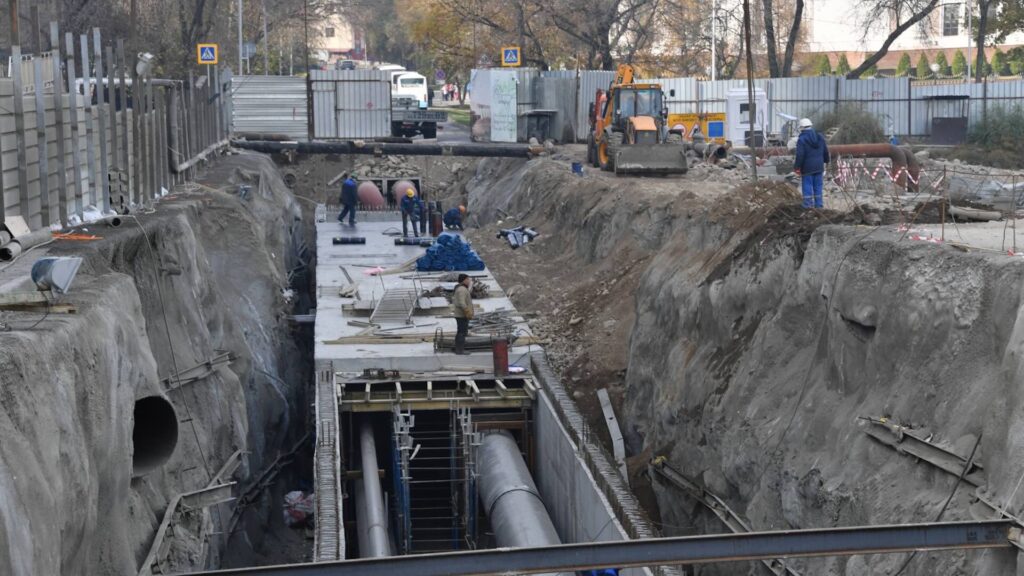

В Алматы в межотопительный период компания ТОО «Алматинские тепловые сети» проводит реконструкцию тепловых сетей протяжённостью около 20 километров. Эти работы направлены на снижение износа сетей на 1,8%. В целях безопасности в зонах реконструкции, где осуществляется замена трубопровода, было временно ограничено движение автотранспорта.
По данным компании, на сегодняшний день завершены строительно-монтажные работы на семи участках, где проводилась реконструкция тепловых сетей с ограничением движения по улицам Алматы.
Подрядные организации приступают к благоустройству участков, планируя завершить работы к концу сентября, учитывая погодные условия, на следующих объектах:
- до 15 сентября: на улице Ескараева от улицы Розыбакиева до проспекта Гагарина, а также на проспекте Суюнбая от улицы Гаршина до улицы Бекмаханова;
- до 17 сентября: на улице Курмангазы от улицы Пушкина до улицы Зенкова;
- до 20 сентября: на улице Ходжанова от улицы Радостовца до проспекта Гагарина, а также на улице Дунаевского от улицы Жарокова в восточном направлении;
- до 30 сентября: на улице Жургенова от улицы Баишева до улицы Тянь-Шаньской, а также на улице Ходжанова от ЦТРП до улицы Жарокова.
На оставшихся 7 объектах, где также ограничено движение, работы планируется завершить в начале октября. К 30 сентября планируется завершить работы с учётом строительно-монтажных задач на следующих участках:
- улица Бродского от улицы Казакова до автобусного парка;
- улица Шопена от улицы Байкадамова до улицы Журавлёва;
- улица Макатаева от улицы Жумабаева до улицы Павлодарская;
- переулок от улицы Дунаевского до насосной станции «Алмагуль-Южный».
К 6 октября работы будут завершены на следующих участках:
- улица Тургенева от улицы Черепанова до улицы Токтабаева;
- улица Байкадамова от улицы Розыбакиева до проспекта Гагарина;
- улица Радостовца от улицы Байкадамова до улицы Журавлёва.
Движение по улице Спасской от улицы Бекмаханова через улицу Урицкого до улицы Воровского возобновлено в срок.
Как пояснили в «АлТС», продлить ремонтные работы на ряде объектов подрядные организации были вынуждены из-за высокой загруженности заводов, производящих железобетонные изделия и трубопроводную продукцию, что повлияло на поставку строительных материалов и увеличение сроков выполнения строительно-монтажных работ.
Ранее глава Восточно-Казахстанской области Ермек Кошербаев сообщил о сроках завершения ремонта на Риддерской ТЭЦ и начале отопительного сезона. В беседе с журналистами он отметил, что ремонтные работы на ТЭЦ идут согласно графику.
«Ремонт соответствует плану. Мы планируем в 20-х числах сентября запустить первый котёл, а затем до декабря, по графику, ввести в эксплуатацию остальные пять котлов. Начало отопительного сезона будет зависеть от погодных условий и ожидается примерно во второй половине сентября. Как вы знаете, в ВКО рано наступают холода», — добавил аким.
