Представители территориального департамента Комитета атомного энергетического контроля и надзора по Карагандинской области провели внеплановую проверку хода ремонтных работ на ТЭЦ Шахтинска. Акимату города и руководству ТЭЦ поручено принять все неотложные меры и контролировать работу подрядных организаций. Об этом сообщает Bizmedia.kz.
Внеплановая проверка ремонтных работ на ТЭЦ Шахтинска: какие проблемы выявили?
Представители Комитета атомного энергетического контроля и надзора по Карагандинской области провели внезапную проверку ремонтных работ на ТЭЦ Шахтинска. Акимат города и руководство ТЭЦ получили указание принять необходимые меры и контролировать работу подрядных организаций. Эту информацию сообщила пресс-служба ведомства.
В Минэнерго напомнило, что в июле 2023 года депутат мажилиса Бауыржан Смагулов из фракции Amanat посетил Шахтинскую теплоэлектроцентраль, где обнаружил ряд проблем на энергообъекте.

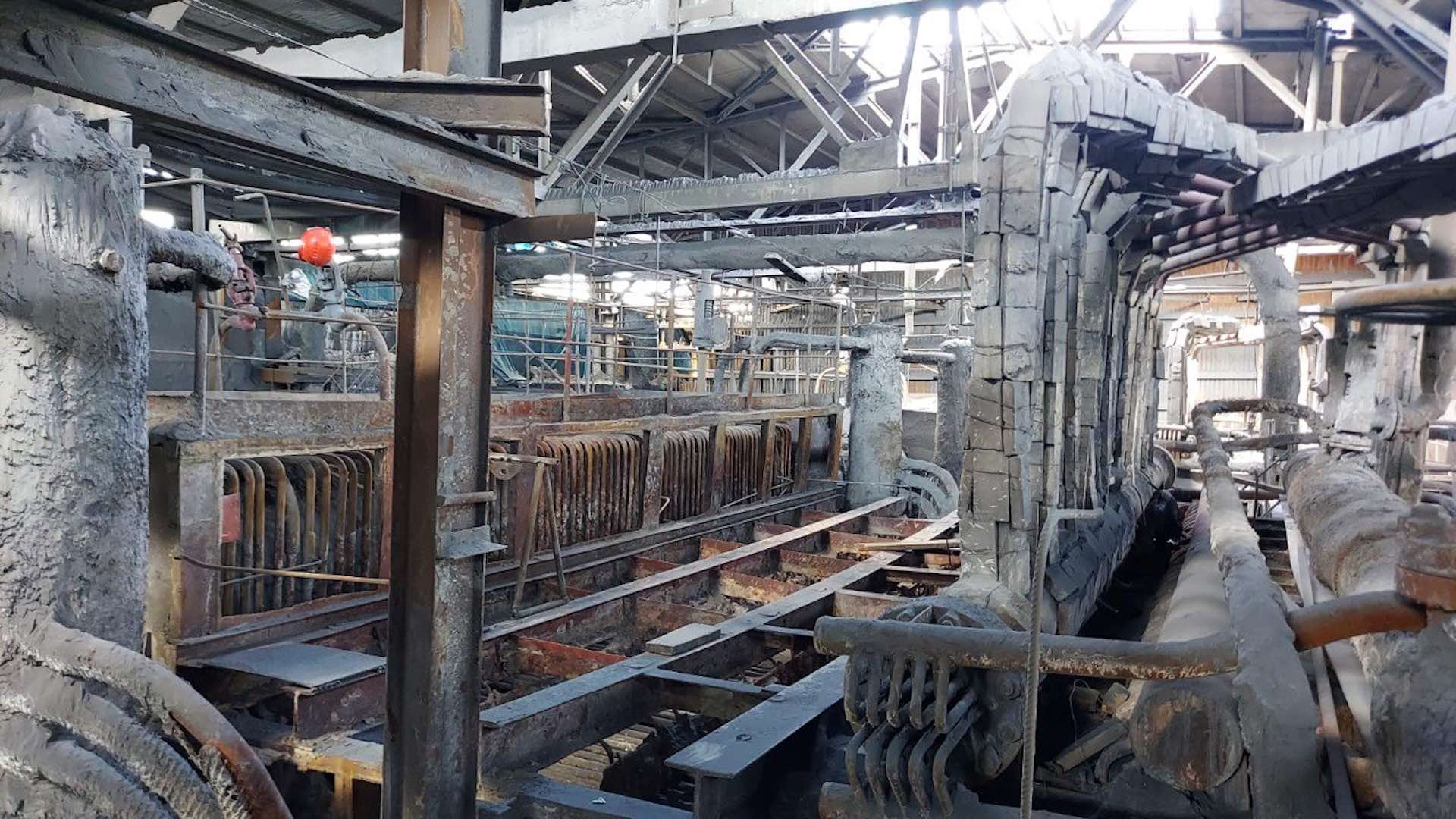

Шахтинская теплоэлектростанция является коммунальным предприятием, которое начало свою работу в 1964 году. В настоящее время установки станции находятся в красной зоне износа на уровне 75%. В прошлом отопительном сезоне энергопредприятие работало в напряженном режиме из-за критического состояния основного оборудования.
«Каждую неделю Территориальный энергонадзор посещает Шахтинскую ТЭЦ, чтобы проработать детали ремонтных работ. На совещаниях в акимате Карагандинской области, республиканских селекторных совещаниях и на заседаниях правительства озвучивается информация о проблемных вопросах. Перед началом отопительного сезона на станции запланированы работы по текущему ремонту котлов № 1, 3 и 4, а также турбин №1 и 2. Из местного бюджета на эти работы выделено 1,375 млрд тенге. На данный момент работа выполнена в объеме 22% по котлу № 1, 11% по котлу № 3, 39% по котлу № 4, 60% по турбине № 1 и 32% по турбине № 2», — сообщили в Минэнерго.
На данный момент для ремонта котла №3 на производстве Indigo Print задействовано всего 7 человек, но работы идут с задержкой по графику. Согласно информации компании, запчасти, необходимые для мельниц, будут поставлены только в конце августа.
«В этом году вместо капитального ремонта котла №1 будет проводиться только текущий ремонт. Касательно аварийной кровли над дымососным отделением площадью 1 440 кв. м, в настоящее время только проводятся конкурсные процедуры, завершение которых ожидается в первой декаде августа. Примерно за последние 10 лет на Тахтинска не проводились полноценные капитальные ремонты котлов и турбин, а также были проблемы с недостатком персонала. После визита акимата Шахтинска и руководства станции им было поручено принять меры для предотвращения возможных рисков, включая контроль за работой подрядных организаций и мобилизацию рабочего персонала», — сообщили в министерстве.
Читайте также:
- Казахстан – лидер по привлеченным инвестициям в новые проекты в регионе Северной и Центральной Азии
- Azerbaijan Airlines: Причина крушения самолета под Актау — внешнее вмешательство
- В одном из городов России перестали выдавать казахстанские ИИН
- В Алматы полиция переходит на усиленный режим службы
- Сервера Uchet kz были временно недоступны из-за сбоя
