В Экибастузе на ГРЭС-2 планируется возведение двух новых энергоблоков, которые будут введены в эксплуатацию к 2030 году, сообщает Bizmedia.kz.

Во время рабочей поездки премьер-министру Казахстана Олжасу Бектенову представили ход реализации проекта. Первый энергоблок станции был запущен еще в 1990 году, второй — в 1993-м. Идея строительства третьего блока существовала давно, однако к практическим шагам приступили лишь в последние годы.
Согласно проекту, энергоблок №3 на ГРЭС-2 должен начать работу в 2028 году. А энергоблок №4 — в 2030-м. Каждый из них будет обладать мощностью 550 МВт. Общая стоимость строительства составит 1 трлн 282 млрд тенге.
Поставка ключевого оборудования намечена на 2027 год:
- в мае ожидается прибытие паровой турбины и турбогенератора,
- в июле — парового котла.

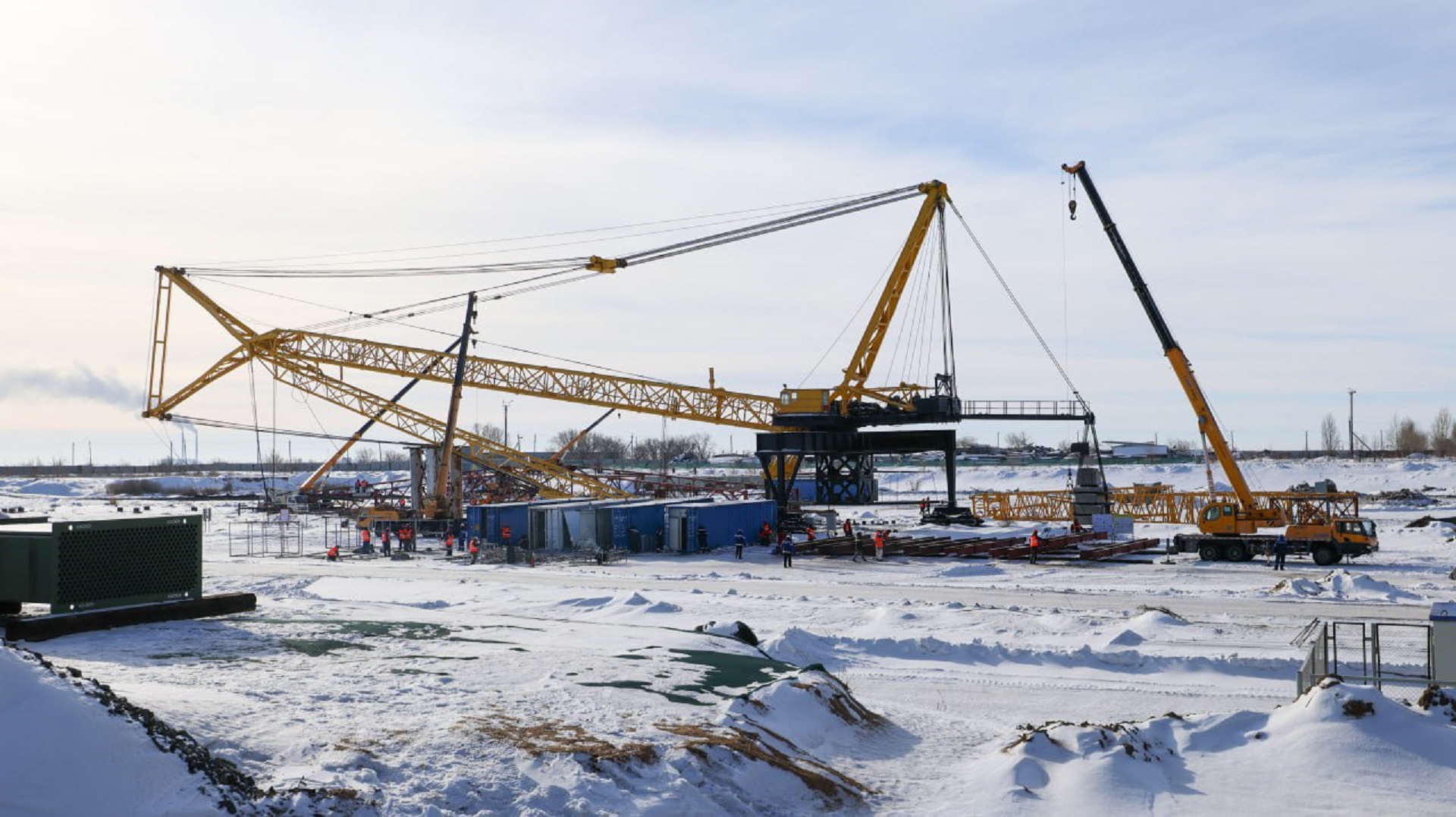

Отмечается, что строительные работы идут строго по графику, без задержек.
