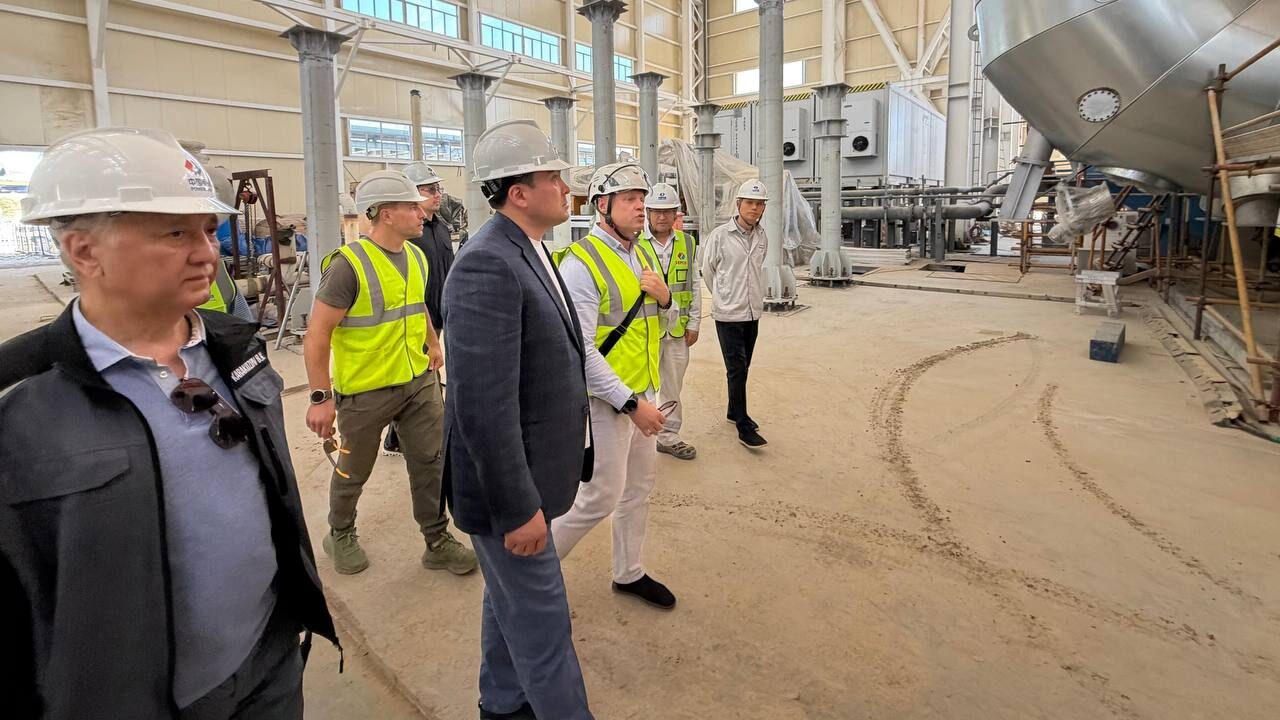

Министр энергетики Ерлан Аккенженов посетил ТЭЦ-2 и ТЭЦ-3 в Алматы, где идет перевод станций с угля на природный газ, сообщили в Министерстве энергетики, передает Bizmedia.kz.

Что по статусу
На ТЭЦ-2 работы уже почти завершили, объект готов на 92%. Сейчас там работают около 1,5 тысячи человек и более 140 единиц техники.
На ТЭЦ-3 возникли проблемы
На ТЭЦ-3 ситуация оказалась сложнее. По данным министерства, готовность объекта всего около 26%, а строительство идет с отставанием.
Основные причины — задержка поставок оборудования и нехватка рабочих.
Отставания по работникам
Сейчас на объекте работают менее 600 человек, хотя необходимо около 1 600.
«Объективные сроки утверждены, никакие переносы не обсуждаются! Требую незамедлительно устранить кадровый дефицит и кратно увеличить объемы спецтехники на стройке», – говорится в сообщении.
Что поручил министр
Ерлан Аккенженов потребовал срочно увеличить количество рабочих; привлечь больше строительной техники и ускорить поставку оборудования и обновить график выполнения работ.
Он также предупредил, что если в ближайшие недели ситуация не улучшится, к заказчикам и подрядчикам могут применить строгие меры ответственности.
