Заместитель премьер-министра Роман Скляр проверил ремонт, проходящий на системе теплоснабжения города Экибастуз, сообщает Bizmedia.kz.
Заместителю премьер-министра доложили о расширении и реконструкции Экибастузской ГРЭС-2, где устанавливают энергоблоки №3 и №4. Мощность станции увеличится на тысячу мегаватт с производством дополнительных 6,8 млрд кВт·ч в год.
«Все необходимые решения от Правительства приняты. Достигнуты договорённости с производителями оборудования и по вопросам экспортного финансирования. Поэтому осенью этого года приступайте к началу работ», — заявил Роман Скляр .

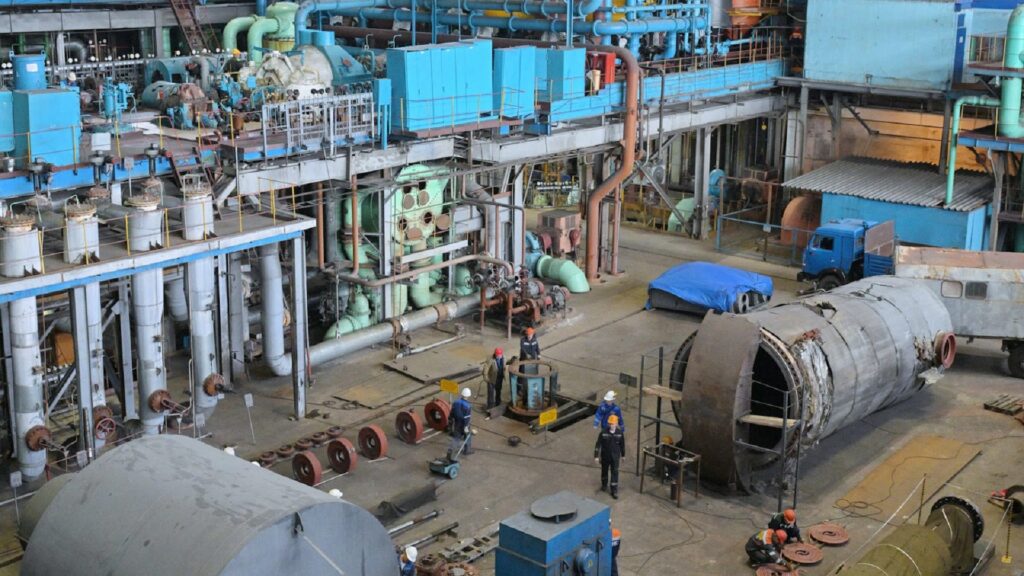

Он также проверил ТОО «Экибастузская ГРЭС-1 им. Б. Нуржанова», где идёт восстановление первого энергоблока и установка новых электрофильтров. Это последний из трёх останавливающихся энергоблоков. Проектная мощность станции — до 4 тысяч мегаватт. Пока же в ремонте задействовано до 1,1 тыс. сотрудников. Восстановление идёт по плану.
Поднят вопрос и о недавней аварийной остановке сразу четырёх энергоблоков станции. Роман Скляр поручил тщательно разобраться в ситуации.
«Мы должны войти в зиму с надёжной нагрузкой насосных установок, минимизировать износ основного оборудования и принять все необходимые меры для предотвращения внештатных ситуаций», — поручил вице-премьер.
Асаин Байханов, аким области, рассказал, как идёт реконструкция 4 км тепломагистралей Экибастуза ТМ-1 и ТМ-3.
«Из резервного фонда Правительства Республики Казахстан выделено 3,6 млрд тенге. Модернизация этих сетей улучшит условия теплоснабжения для более чем 87 многоэтажных домов и свыше 500 частных, где проживает более 8 тысяч человек», — отметил глава региона.
В 2023 году реконструированы 5,3 км четырёх тепловых магистралей. Дополнительно из правительственного резерва выделены средства на строительство новой тепломагистрали №7/1 протяжённостью 3,5 км. Гидравлические испытания успешно проведены, объект введён в эксплуатацию. Испытания, проведённые в четыре этапа, выявили в два раза меньше повреждений благодаря замене до 70 км сетей в прошлом сезоне.
Роман Скляр пообещал поддержать ещё один проект по реконструкции тепломагистрали ТМ-7, сметные работы которого уже завершены. Реконструкция этого сложного участка улучшит параметры теплоснабжения микрорайона №15.
В целом по области ремонтные работы на ТЭЦ и сетях проходят в установленные сроки. В Аксу впервые проводится реконструкция внутриквартальных сетей. До начала сентября завершится ремонт сетей в Павлодаре.
В рамках исполнения поручений Главы государства по комплексному восстановлению инфраструктуры ЖКХ, правительство направило 3,4 млрд тенге на модернизацию Экибастузской теплоэлектроцентрали: капитальный и текущий ремонты четырёх котлоагрегатов, а также строительство магистрали осветлённой воды.
Роман Скляр проинспектировал ход ремонтных работ на Экибастузской ТЭЦ. Руководство предприятия сообщило, что работы идут по графику, и в отопительный сезон станция войдёт с 7 котлами, в то время как 3 котла будут находиться в резерве.
Кроме того, трубопровод, обеспечивающий ТЭЦ осветлённой водой для гидрозолоудаления, находится в высоком изношенном состоянии. Для реализации проекта по строительству новой магистрали осветлённой воды выделены средства, и уже начаты работы, завершение которых планируется в октябре текущего года.
Роман Скляр подчеркнул необходимость качественного и своевременного выполнения всех работ, предупредив о важности ответственности при подготовке к новому отопительному сезону.
Первый заместитель премьер-министра ознакомился с инновационным проектом циклично-поточной технологии на разрезе «Богатырь». В ходе масштабного строительства комплекса было использовано более 40 тыс. железобетонных конструкций, а также произведён монтаж оборудования массой свыше 15 тыс. тонн на площади 174 тыс. кв. метров. В строительстве объектов ЦПТ на протяжении трёх лет были задействованы 430 работников подрядных организаций казахстанских компаний и 30 немецких специалистов.
Цель проекта ЦПТ заключается в обновлении изношенного основного технологического оборудования и обеспечении полного и рационального извлечения запасов угля с глубины 230 метров, что было бы невозможно при использовании прежней железнодорожной технологии.
Также первого вице-премьера проинформировали о ходе жилищного строительства. В 2023 году в Экибастузе введены в эксплуатацию три многоэтажных жилых дома. Всего за четыре года построен 21 МЖД. За счёт частных инвестиций строятся три дома, и имеются готовые проекты на строительство семи пятиэтажных домов.
Накануне на ГРЭС-1 вышли из строя четыре энергоблока — №2, 3, 4 и 7, что привело к снижению мощности с 2080 до 320 МВт. В настоящее время в эксплуатации находятся блоки №2, 4 и 8, обеспечивающие 971 МВт. Проводятся работы по восстановлению остальных блоков.
Минэнерго сообщает, что расследование причин ведет Комитет по атомному и энергетическому надзору и контролю.
