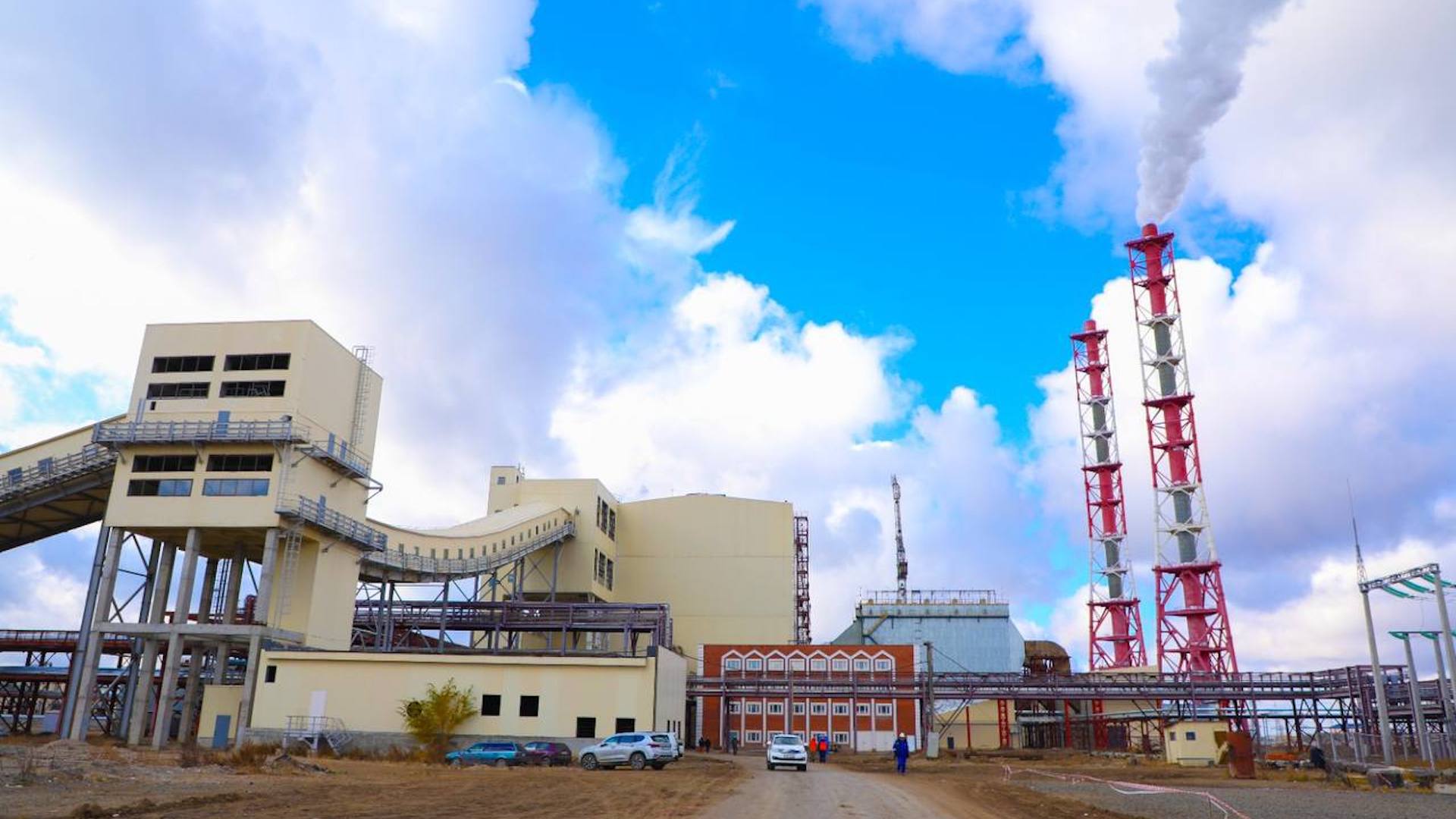

В октябре начался поэтапный запуск I очереди ТЭЦ-3 в Астане, который продлится по 20 декабря. На сегодняшний день готовность энергообъекта достигает 95%, передает Bizmedia.kz.
![Фото: Минэнерго РК](https://s.bizmedia.kz/app/uploads/2023/10/ministr-energetiki-a.-satkaliev-oznakomilsya-s-rabotami-po-zapusku-tecz-3-v-astane-bizmedia.kz_-1024x576.jpg)
В рамках общестроительных работ на ТЭЦ завершаются отделочные работы в некоторых зданиях, работы по инженерным сетям, завершается монтаж ограждения с инженерной инфраструктурой, работы по железнодорожной вытяжке. Поэтапный запуск всех 4 котлов обеспечит столице прирост мощности в размере 440 Гкал/ч. На сегодня на проекте задействовано 687 человек и 25 единиц специализированной техники.
